一、基面处理:
研磨:一般基面都需要研磨处理,研磨处理可以去除地坪表面的浮灰、污 渍及松动层,并可做成糙化基面以提高附着力的作用,这是施工环氧自流平及其它种类地坪之必需工艺。
二、 底漆涂装:
选用Chengfloor®2073高渗透环氧底漆,滚涂一道。底漆渗透性好,可渗透到基面的毛细孔内部,以达到极佳的附着力,并可增加基面强度。底漆涂装是基面处理后的第一道工序,这是地坪涂装中的重要的基础工艺。底涂施工前需确认基面已经达到施工要求,按照正确比例配制底涂料。施工用量为0.2~0.3kg/m2,使用滚筒涂装底漆,注意不可漏涂,不可一次涂刷太厚,涂装过底漆的基面,应检查是否有漏涂或发白现象,必要时可涂装第二道底漆或是补涂漏涂及发白区域。施工完毕后,需清洗施工工具,封闭现场,张贴悬挂醒目标示,做好现场保护工作。
三、 基面修补:
选用Chengfloor®3155环氧地坪中涂树脂,以1:2的比例加入40~70目石英砂调制成环氧砂 浆,修补地面上的坑洞;清除切割缝内的灰尘,把调制好的环氧砂浆分多次灌入。
四、基面找平:
选用Chengfloor®3155环氧树脂中涂,以1:2的比例加入40~70目石英砂调制成环氧砂浆,使用直口镘刀批积刮一道,增强并初步找平基面。

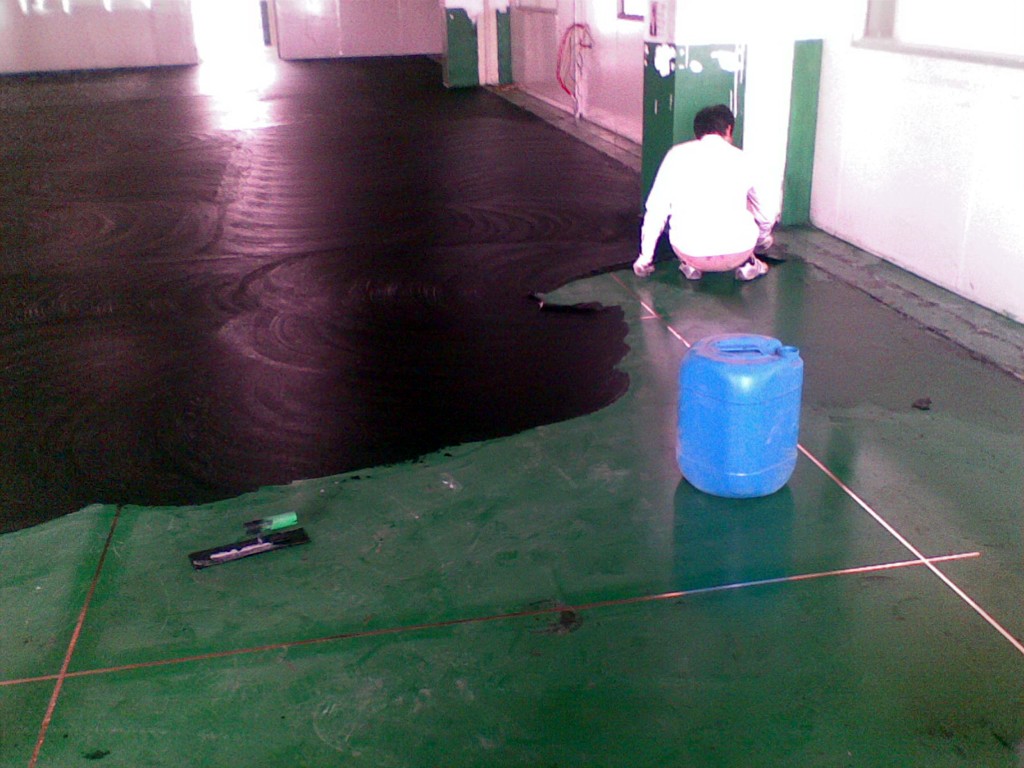

五、铺设铜箔及接地:

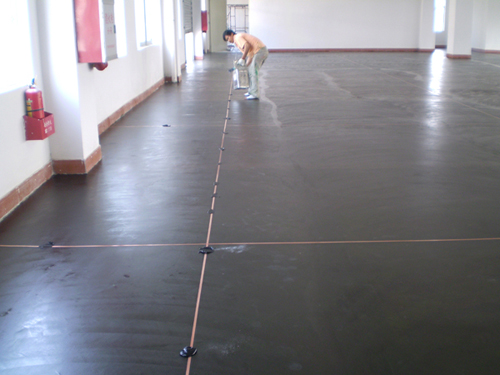

先根据接地桩(建议采用原有建筑结构柱做接地极)的位置,把已经连接上导线并串联1MΩ安全电阻的铜板或不锈钢板(规格60㎜×120㎜)粘贴到地面上,然后以12×6m为间隔,铺设铜箔,并把铜箔连接到接地端子上。
六、 涂装导电层:
选用Chengfloor®CB-DD300水性导电底漆,使用短毛辊筒滚涂一道用量0.05㎏/㎡;干燥后使用PC27-4型电阻表测试电阻,电阻在≤104范围内,方可进行下道工序。
七、 面漆涂装:

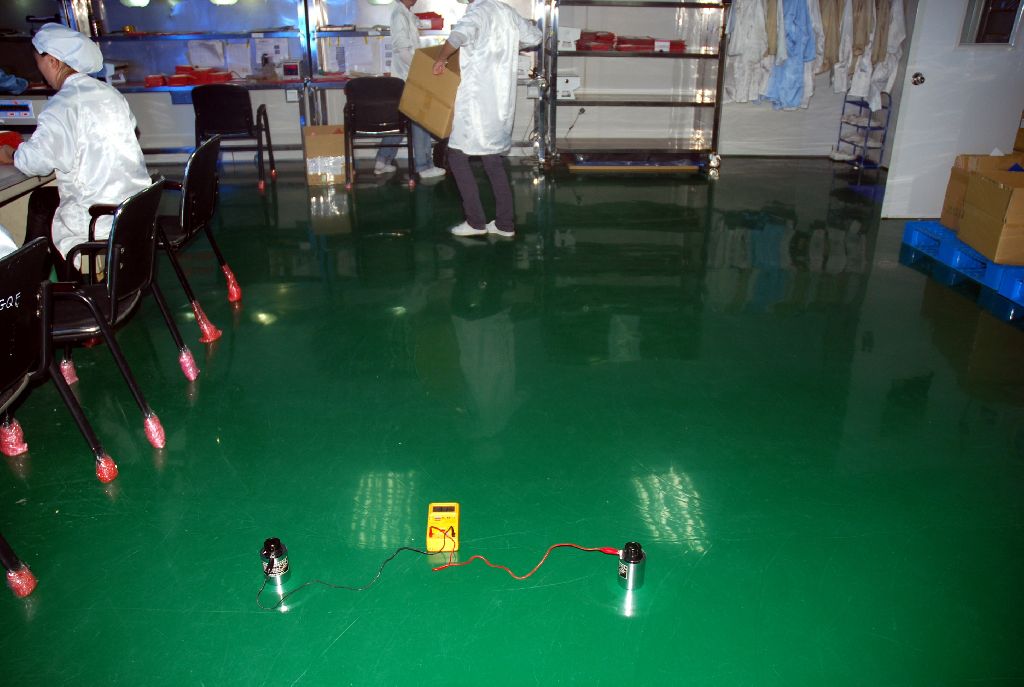

涂装面层前应了解施工期间的天气状况,避免在高湿高温、低温条件下施工。 选用Chengfloor®CZ88无溶剂防静电环氧自流平面漆。确认基面符合施工要求,门窗及必要关闭的通风口已关闭,并做好相应的现场防护工作;确认施工环境温度高于露点3℃以上,地面无结露现象。 配料前要先将各组分精确称量、充分搅拌,以避免因沉淀分层造成的色差、配比错误等状况。 把搅拌好的地坪漆倒在地面上,使用大锯齿镘刀均匀镘涂,控制好刮涂厚度,并注意要防止漏料堆积。 在已经刮涂好自流平面漆的部位,使用针刺辊筒,及时进行放气处理,以免除气泡之患,并起到辅助流平的作用。
八、成品保护:
已经完工的地坪部位,要及时封闭现场,防止灰尘、蚊虫;张贴醒目的警示标识,防止有人误入现场。保养期内,禁止上人、上水。20℃时保养期这3天,温度较低时保养期延长。
九、工程难点、关键工序的质量控制
1.工程难点分析 本施工方案为专项技术方案,主要对象为场内地面。工程特点是地面平整度、水平度及导静电性能稳定要求很高。
2.关键工序确定 在各道施工工序中,防静电底漆、环静电中涂、铺设铜箔及接地、涂装导电层是关键工序。
3.关键工序的质量控制点
a.防静电底漆:采用渗透性及附着力特强防静电环氧底漆滚涂一道,增强表面附着力;
b.环静电中涂:防静电中涂将环氧树脂加入适量的石英砂,用镘刀将其均匀涂布一至二道;
c.铜箔铺设: 导电铜箔采用井型铺设,有效排除累积之静电,并做接地处理;
d.涂装导电层:使用短毛辊筒滚涂一道,用量0.05㎏/㎡;干燥后使用PC27-4型电阻表测试电阻,电阻在≤104范围内,方可进行下道工序;
e.防静电面漆:防静电自流平面漆一道,其体积/表面电阻平均系数值1×10^6~1×10^9Ω,完工后整体地面光亮洁净,颜色均一,无空鼓。
